Hier finden Sie aktuelle Informationen zum Schulraumprojekt Kocher Büetiger-Haus.

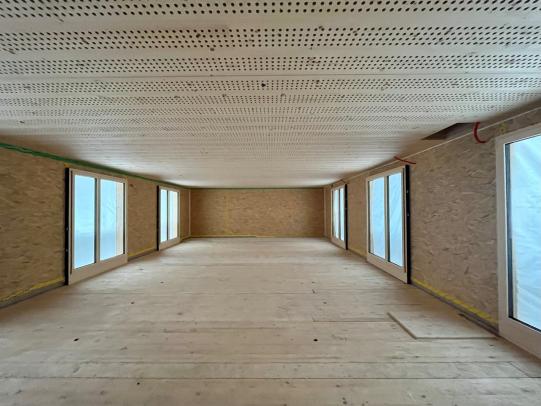

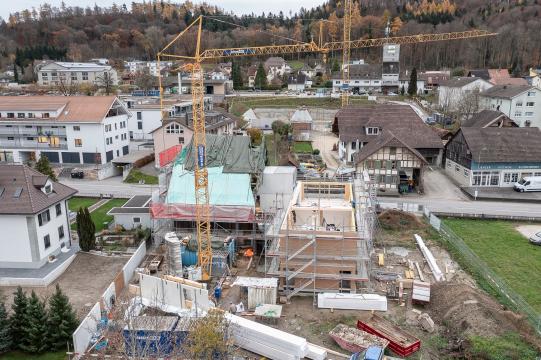

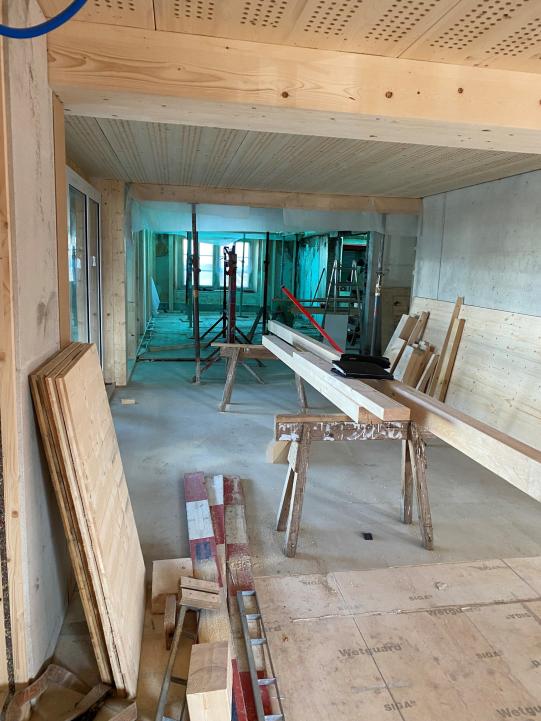

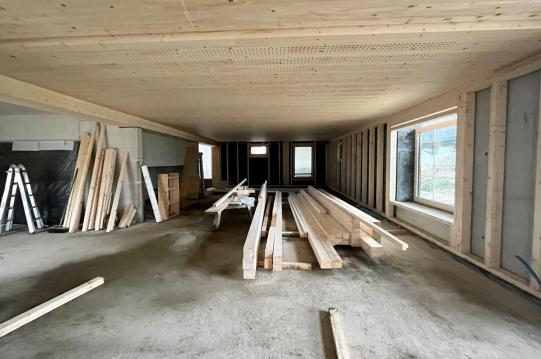

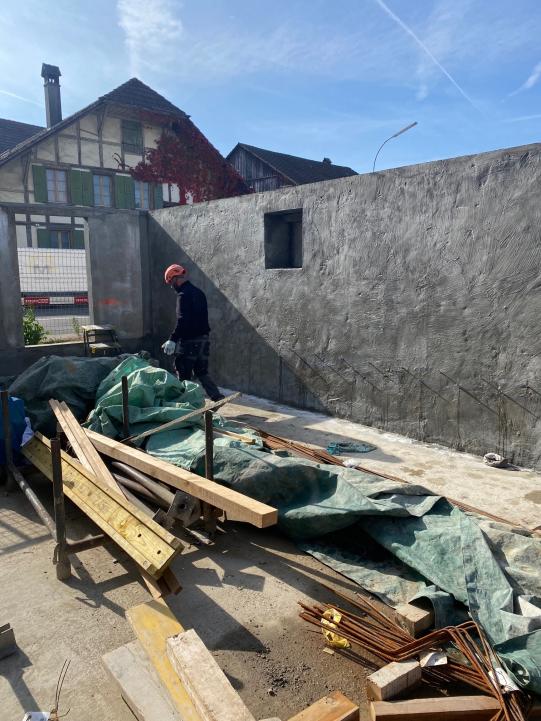

Sämtliche Bodenplatten im Bereich des ehemaligen Ökonomieteils sowie die Wände im Erdgeschoss sind betoniert.
Die vom Gemeinderat eingesetzte Arbeitsgruppe hat an ihrer Sitzung vom 4. Juli 2023 definitiv entschieden, die Bibliothek künftig im Dachgeschoss des Kocher Büetiger-Hauses zu integrieren.

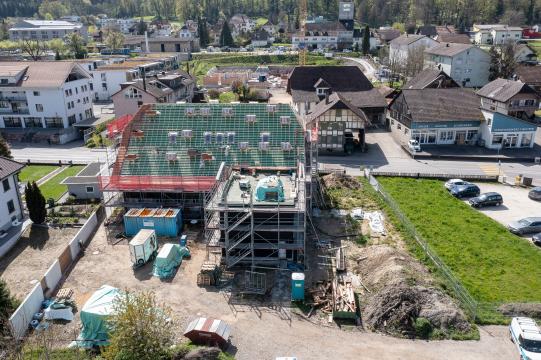

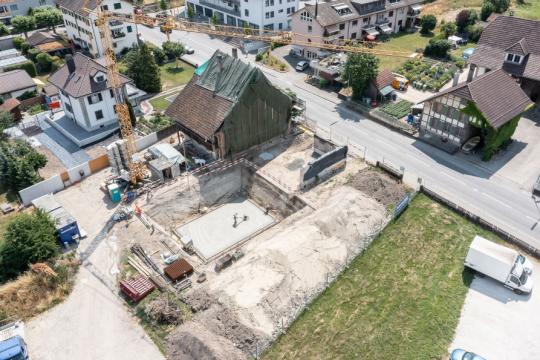

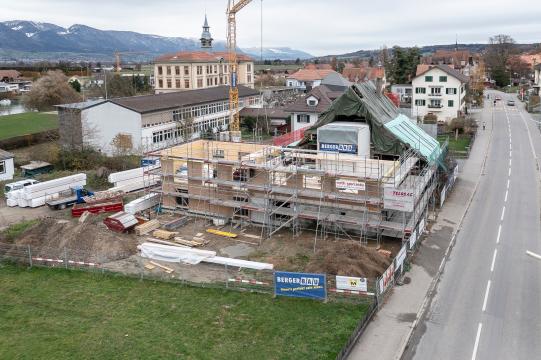

Nach der Erstellung der neuen Kanalisationsleitungen konnten im Juni 2023 die Bodenplatte sowie die erste Etappe der Kellerwände für den neuen Anbau betoniert werden.

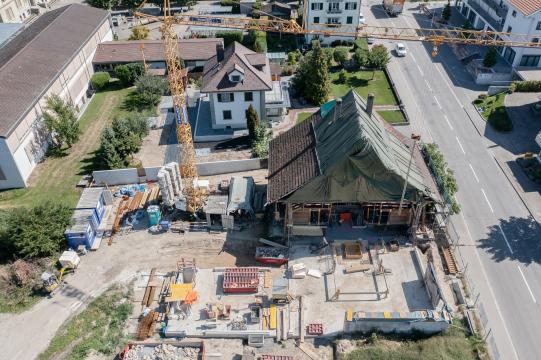

Per Mitte Mai 2023 erfolgte der eigentliche Baustart mit weiteren Rückbauarbeiten sowie mit dem Aushub für den Annexbau.
Während der Auflage- und Einsprachefrist zum Baugesuch wurden zwei Einsprachen eingereicht. Der Bauentscheid wird sich entsprechend verzögern.

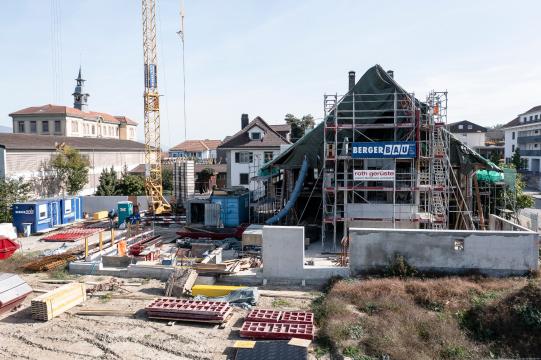

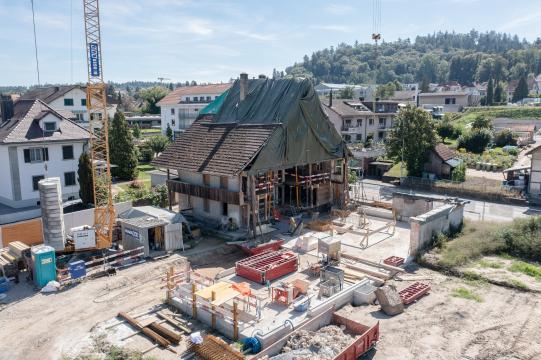

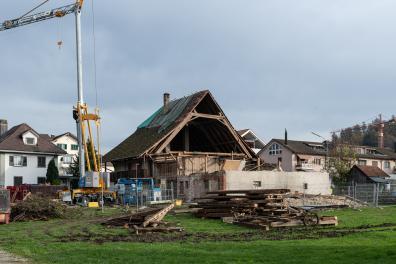

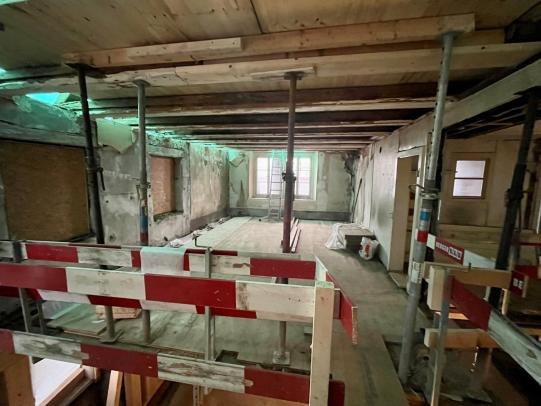

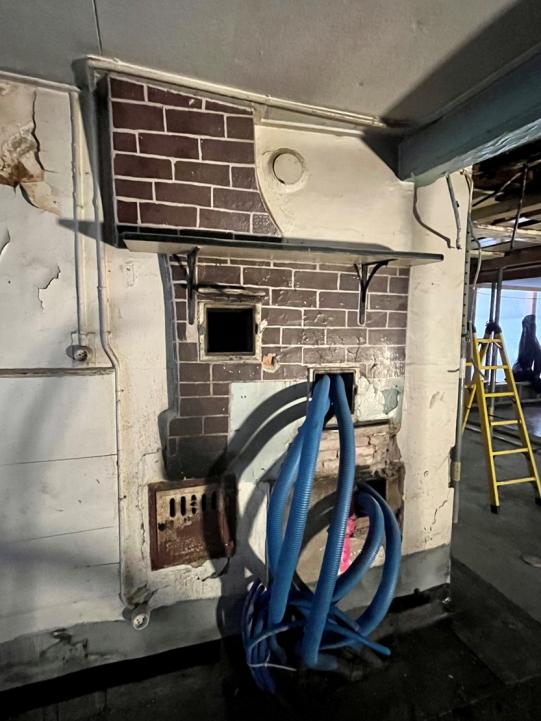

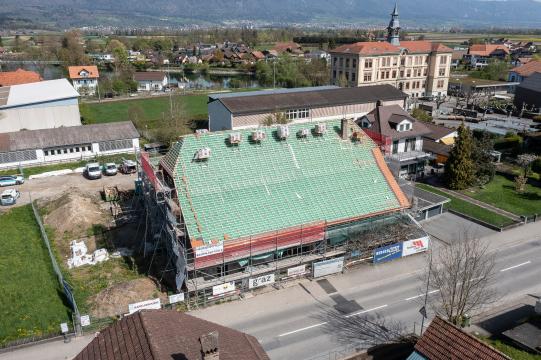

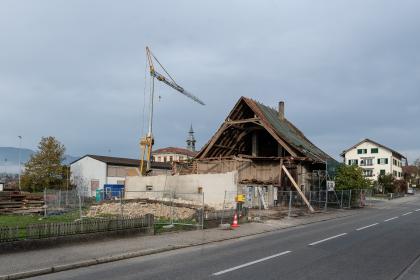

Am 28. September 2022 erteilte das Regierungsstatthalteramt Seeland die Bewilligung für den vorzeitigen Baubeginn zum Rückbau der Dachkonstruktion im Bereich des Ökonomieteils.

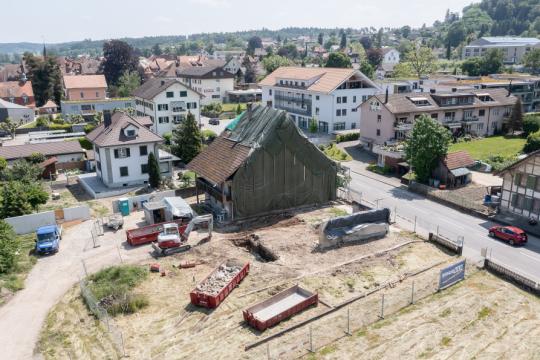

Infolge des teilweise stürmischen Wetters haben sich mehrere Dachziegel auf dem Dach des ehemaligen Ökonomieteils gelöst. Zudem brach ein tragender Balken der Dachkonstruktion ein, wodurch einige Holzteile auf das Sicherungsgerüst fielen. Sofort- und Sicherungsmassnahmen wurden umgehend getroffen.
Das Baugesuch liegt vom 28. Juli bis zum 29. August 2022 öffentlich auf.
Baugesuchspläne:
- Situationsplan 1-500
- Grundrisse 1-100
- Kanalisation und Werkleitungen 1-100
- Fassaden und Schnitte 1-100
- Umgebungsgestaltung 1-200
Eingabe des Baugesuchs erfolgte am 23. Juni 2022
Die Planergemeinschaft und die Arbeitsgruppe «Sanierung, Umbau und Erweiterung Kocher Büetiger-Haus» nehmen die Arbeit auf.
Der Auftrag für Architektur und Realisierung/Bauleitung wird an die Planergemeinschaft graz architekten ag und Telos AG vergeben. Der Auftrag für die Holzbauingenieurarbeiten geht an die B3 Kolb AG.
Die Submission für Architektur, Realisierung/Bauleitung und Holzbauingenieurarbeiten wird durchgeführt.
Dem Schulraumprojekt Kocher Büetiger-Haus wird am 13. Juni 2021 zugestimmt und der beantragte Verpflichtungskredit über CHF 5’118’380.00 wird genehmigt.
Projektpläne:
- Fassaden Ost, Nord, West
- Gebäudeschnitte und Fassade Süd
- Grundriss Erdgeschoss und Untergeschoss
- Grundriss Obergeschoss und Dachgeschoss
